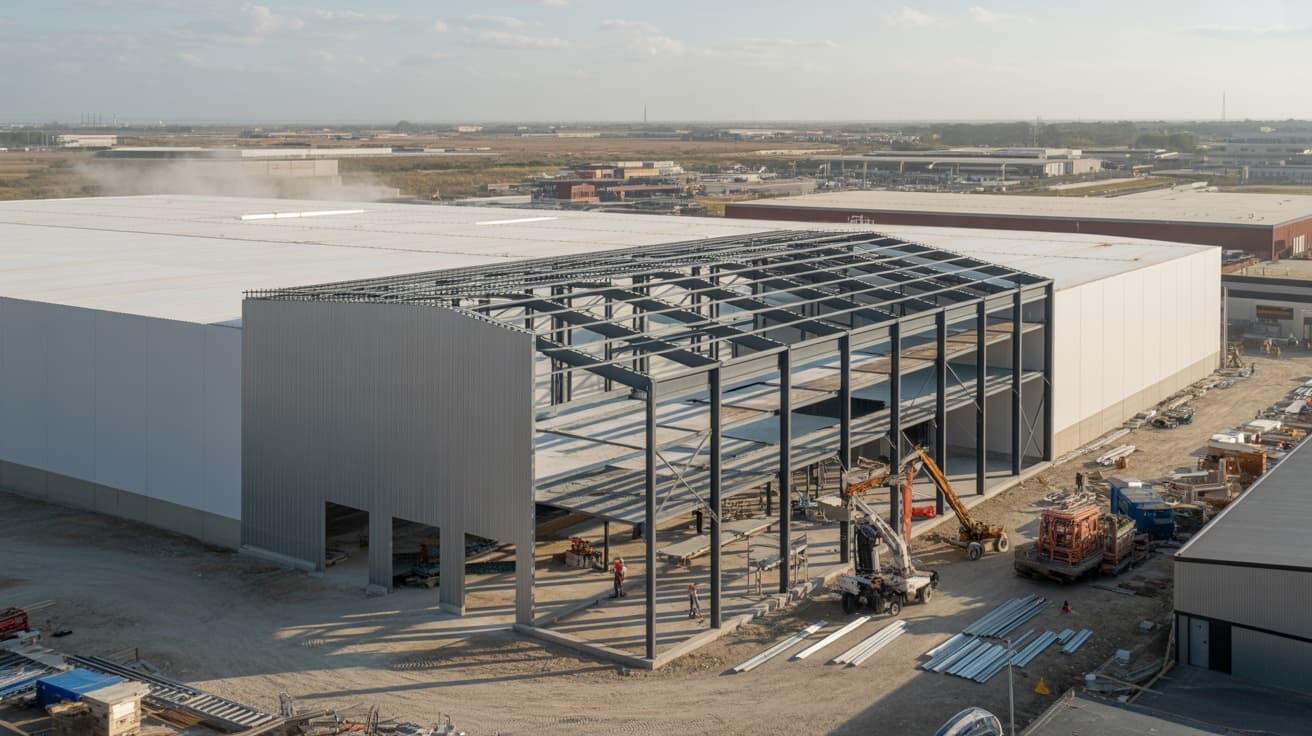

Ampliaciones de naves industriales: cómo planear el crecimiento
Por Grupo Cobertura
Actualizado el

Cuando una nave industrial se queda chica, hay dos opciones reales: construir nueva o ampliar la existente. La segunda suele parecer la más barata y rápida, y a veces lo es. Otras veces termina costando más que arrancar de cero, porque empatar lo nuevo con lo viejo tiene retos que no se ven hasta que se entra a obra.
Aquí va lo que importa para decidir bien una ampliación, contado desde la experiencia en proyectos industriales.
Cuándo conviene ampliar y cuándo no
La pregunta no es "¿se puede ampliar?". Casi siempre se puede. La pregunta es "¿conviene?".
Suele convenir cuando:
- La nave existente está en buenas condiciones estructurales y funcionales.
- El terreno tiene espacio disponible para crecer (lateral o trasero).
- La cimentación original fue diseñada considerando ampliación futura.
- La operación necesita continuidad: parar y mudarse no es opción.
- Los permisos del parque o de la zona permiten el crecimiento.
Suele no convenir cuando:
- La nave existente ya tiene problemas estructurales serios o cubierta al final de su vida.
- No hay espacio físico para crecer.
- La operación nueva tiene requerimientos muy distintos a la nave actual (alturas, cargas, climatización, claros más grandes).
- El costo de empatar todo termina cerca del costo de construir una nave nueva en otro lote.
Esta decisión debe compararse con estimaciones preparadas sobre el mismo alcance. Una ampliación puede perder su ventaja cuando se incorporan refuerzos, empates, paros, adecuaciones y riesgos que no estaban en el presupuesto inicial.
Tipos de ampliación
Ampliación lateral o trasera
La más común. Se extiende la nave hacia un lado o hacia atrás, creando claros nuevos que se conectan estructural y operativamente con los existentes. Requiere espacio en el terreno y empate cuidadoso de cimentaciones, columnas, cubierta y pisos.
Ampliación en altura (mezzanines y entrepisos)
Cuando no hay espacio horizontal pero sí altura libre suficiente, se gana superficie con mezzanines. Útil para oficinas, almacenamiento de producto ligero, cuartos técnicos o áreas administrativas. La estructura del mezzanine puede ser independiente de la nave o apoyarse en ella, y eso cambia mucho el diseño.
Ampliación de claros
Menos común y más compleja. Implica modificar la estructura existente para liberar columnas intermedias y ganar claro libre. Es una solución para naves antiguas con muchas columnas que no permiten operación moderna con racks o líneas de producción. Es ingeniería estructural seria, no una intervención menor.
Ampliación de altura útil
Subir la altura de la nave existente. Es la opción más invasiva, porque normalmente implica desmontar la cubierta actual, extender columnas y volver a cubrir. Requiere parar la operación bajo la zona intervenida.
El reto real: empatar lo nuevo con lo existente
Aquí es donde una ampliación se vuelve cara o limpia, dependiendo de qué tan bien se planee.
Cimentación
La cimentación nueva tiene que coexistir con la existente sin generar asentamientos diferenciales. Eso implica:
- Estudio de suelos en la zona de ampliación, aunque haya uno previo. Pueden cambiar las condiciones a pocos metros.
- Detalles de unión entre cimentación nueva y existente, o juntas de construcción donde no haya continuidad estructural.
- Revisión de la cimentación existente para confirmar que está en buen estado y que puede operar junto a la nueva sin problema.
Estructura
El empate estructural depende de qué tan compatible sea la estructura nueva con la existente. Puede ser:
- Estructura nueva totalmente independiente, con junta de dilatación que separa los dos edificios y permite movimientos diferenciales.
- Estructura nueva apoyada o conectada a la existente, con cálculo detallado de cargas y rigidez.
La opción independiente suele ser más segura y predecible, sobre todo cuando la nave existente tiene años de operación y no se conoce a detalle su comportamiento estructural.
Cubierta
Empatar cubierta nueva con cubierta vieja sin filtraciones es uno de los puntos donde más se equivoca la gente. Tres caminos posibles:
- Cubiertas independientes con junta y bajada pluvial intermedia. Solución limpia y predecible.
- Cubierta nueva continua con la existente, lo que requiere intervenir parcialmente la cubierta vieja para conectar pendientes y sellos. Más estética pero más riesgosa si la lámina original tiene años.
- Sustitución de la cubierta existente y nueva al mismo tiempo. Opción cara, pero a veces conviene cuando la cubierta vieja ya está cerca del fin de su vida útil.
Piso industrial
El piso nuevo y el piso viejo siempre se encuentran en una junta. Esa junta debe diseñarse con pasadores o detalles que permitan transferencia de cargas sin generar escalones o fisuras. Y la subrasante del piso nuevo debe llegar al mismo nivel y compactación que la existente, idealmente con la misma especificación.
Instalaciones
Eléctrica, hidráulica, contra incendio y datos tienen que extenderse o reconfigurarse. La capacidad del tablero principal, del sistema de bombeo y del sistema contra incendio puede no ser suficiente para la nave ampliada. Conviene revisar capacidades disponibles antes de cerrar el proyecto.
Operar durante la obra
En la mayoría de las ampliaciones, la operación de la nave existente no se puede parar. Eso obliga a planear la obra con disciplina:
- Accesos separados para personal de obra y operaciones.
- Cortinas o muros temporales que aíslen ruido, polvo y vibraciones.
- Conexiones de instalaciones planeadas para hacer cortes breves y programados, no cortes largos.
- Plan de seguridad que considere tránsito de montacargas y de gente entre las dos zonas.
Una ampliación bien gestionada se siente en la operación como una incomodidad controlada, no como una crisis diaria.
Permisos y trámites
Una ampliación puede requerir autorización o modificación de permisos; la licencia original no debe suponerse suficiente. La autoridad correspondiente debe confirmar la ruta y los documentos aplicables, que pueden incluir:
- Actualización del proyecto arquitectónico y estructural.
- Licencia de construcción para el área nueva.
- Revisión del impacto vial o ambiental si la ampliación es significativa.
- Actualizaciones ante el parque industrial (si aplica) y ante autoridades locales.
Estos tiempos corren en paralelo al diseño, no después. Conviene arrancarlos temprano para no atorar el inicio de obra.
Cómo programar una ampliación
No existe un plazo típico defendible sin alcance, estudios, permisos, estrategia de continuidad y disponibilidad de suministros. El programa debe construir y relacionar al menos estos frentes:
- Levantamiento, diagnóstico, diseño, ingeniería y autorizaciones.
- Compras críticas, preparación del sitio, cimentación y piso.
- Montaje estructural, cubierta y cierre de la envolvente.
- Instalaciones, acabados, empates, pruebas y transferencia a operación.
Cada actividad debe tener responsable, dependencia y evidencia de terminación. Una promesa global de entrega sólo es comparable si identifica qué incluye, qué puede avanzar en paralelo y qué condiciones pueden mover la fecha.
Lo que vale la pena recordar
Ampliar una nave industrial es una decisión técnica, no solo económica. Lo que se ahorra en terreno y permisos puede perderse fácilmente en empates mal hechos, cubiertas que filtran o pisos con escalones.
Tres ideas para llevarse:
- Decidir ampliar o construir nueva con cifras reales y diagnóstico de la nave existente, no por intuición.
- Las uniones (cimentación, estructura, cubierta y piso) son donde se gana o pierde la ampliación.
- La continuidad de la operación se planea desde el inicio del proyecto, no se improvisa en obra.
